九建公司巴南商业中心工程逆作法施工纪实

发布时间:2013年09月23日 15时18分00秒 | 点击量:

敢为人先“逆作法”  艰苦奋战树标杆

同为建筑人,施工现场的正常流程,大家都明白。可是“逆作法”却是重庆市众多工程极少使用的一种施工技术。九建第八项目部在巴南商业中心工程施工中敢为人先,成为重庆建工第一个“吃螃蟹”的人。随着该施工技术在-3-4层施工中的顺利完成,他们已成功地总结出了一套逆作法的施工经验。

地理环境极特殊  恰逢其时逆作法

重庆建工九建公司第八项目部承建的巴南商业中心工程,位于重庆市巴南区鱼洞新市街长江边,原巴南区府旧地,地下负4层、地上28层,其中-4层为机房、消防水池及车库,-3层为车库,-2层至5层为商业用房,三栋塔楼为居民住宅楼,建筑高度99.95米,总建筑面积159605.13平方米。居商业闹市,周边居民楼较多,施工场地狭小。

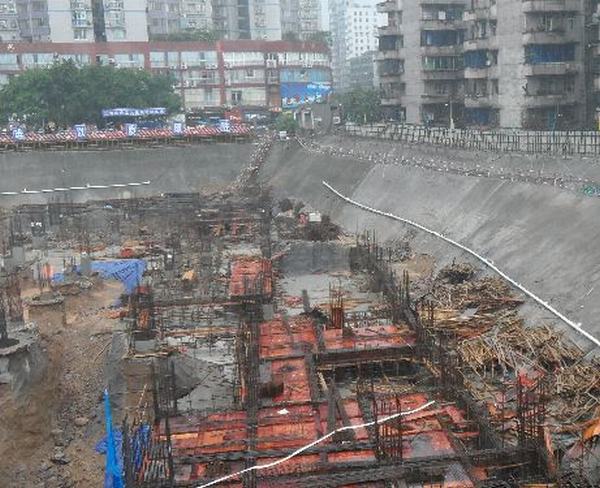

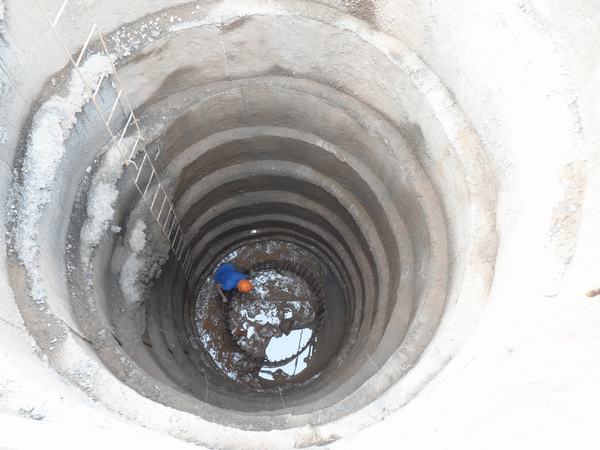

由于该工程基础土质为粉质粘土、粉土,且地下水丰富,土石方平场开挖至-9.6米处(-2层底板),周边坡体已出现滑坡迹象,严重威胁周边居民楼的安全。经多方讨论协商,建设单位、设计单位、监理单位同意,鉴于该工程特殊的地理条件和场地限制,项目部决定基础施工采用逆作法,在-9.6米位置实施人工挖孔桩开挖。

逆作法的工法原理是:先施工地下室的外墙或打下基坑的围护结构,同时在基坑内部按设计位置打设支承桩和支承柱,作为整个建筑物施工期间在底板封底之前承受所有竖向荷载的支柱。然后施工地面一层的水平结构,与外墙或围护墙连接,形成刚度很大的顶板支撑。过后,自地面顶板逐层向下开挖土方和浇筑各层地下室结构,直到底板完成浇筑。与此同时,由地面向上逐层进行地上结构施工。如此地面上、下同时进行施工作业,直到工程结束。逆作法的特点及优点一可节省大量基坑支护费用,二可缩短施工总工期,三有利于减小基坑变形、保护周围环境,四能节约施工场地,五可减少环境污染。

在建设、设计、地勘、监理、施工单位及相关专家开会协商后,为保证本工程的质量、安全、进度,决定先实施-2层梁板。-2层以上按顺作法施工,-3、-4层按逆作法施工。经过充分的资料、技术研究准备,2012年4月中旬开始,项目部拉开了逆作法施工序幕。



先进技术新挑战  安全措施必先行

安全是工程建设永恒的主题。项目部专门制定了-3-4层安全专项施工方案,从编制依据、项目概况、施工准备、进度安排、平面布置、施工方法、安全保证措施、安全控制等进行了详尽的布署,有周密的组织机构图示,在准备、材料和机具准备、劳动力组织等考虑周全,采用了大量的行之有效的安全措施。

整个逆作法施工中,项目部制定了分部分项工程安全控制措施与应急预案,落实了施工各个阶段的安全措施,抓好安全隐患的控制,对施工各阶段、各工种要进行安全技术交底,并且结合具体施工对象作出有针对性的安全技术交底,甚至做了最坏的打算:在边跨人工土石方开挖过程中,在一跨范围内,最多只留两名作业人员,防止较大事故的发生。为确保安全生产,项目部以制度管人,充分发挥安全员在生产中的执法作用和主观能动性,及时发现、及时处理工程施工过程中存在的事故隐患,确保不合格设施不使用,不安全行为不放过;认真处理和整改事故隐患并组织复查验收,对员工的教育和处罚并举,杜绝人员违章作业;同时做好三级教育的安全记录包括相关的台帐、报表及安全记录完整及时收集、整理,并进行标识、编目和立卷。按照工程进度要求,项目专门排出值班表,生产经理李敏、技术负责人王宪勇与安全员何泽斌、何庆、石波、王祖文,李金念等轮流值守,切实做好协调督促工作,及时处理突发事件,保证了施工生产的顺利进行。

安全施工为该工程的重中之重。该工程前期施工平场后,在场地西南侧、西北侧形成约8-11米的土质边坡,项目部进行了施工临时支护,并随时监测有无变形,基坑边坡现状相对稳定。由于本工程采用非常规施工方法,项目部重点筛查工程的难点和重点。在实施过程中,各道工序均存在实施难点,技术人员密切关注边坡稳定情况及对周边建筑物的影响,确保安全生产的顺利进行。为严谨稳妥保证工程施工的质量安全,2012年5月11日下午3时,项目部召开了巴南商业中心工程危险性较大的分部分项工程专家论证会,主要对-3、-4层逆作法施工安全专项方案加以论证,专家们从计算书及图纸补充、安全施工、技术交底、方案审批流程等方面提出了建议,并叮嘱施工人员遵照方案,严把质量安全关,努力攻克技术难题。

施工过程重控制  攻坚克难集群智

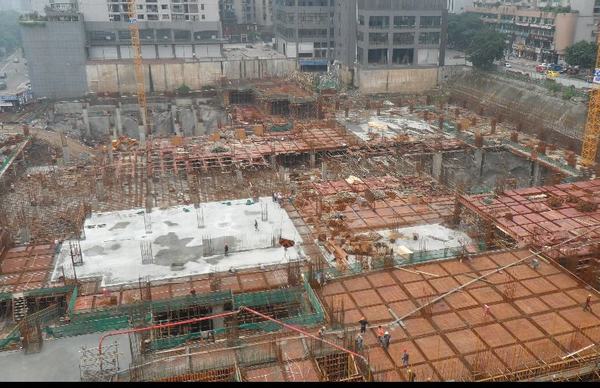

项目部采取分层分段施工顺序:首先在桩孔内实施基顶至-2层底板柱子施工(同时开挖筒体土石方,顺做筒体剪力墙);其次施工-2层底梁板(中间区域需开挖部分土方后再搭设模板);第三,逆作法施工-3层挡墙→开挖-3层土石方(桩护壁破除);第四,逆作法施工-4层挡墙→开挖-4层土石方(桩护壁破除);第五,实施-4层承台、地梁及板;第六,基顶至-3层延伸桩施工;第七,-3层梁板施工。

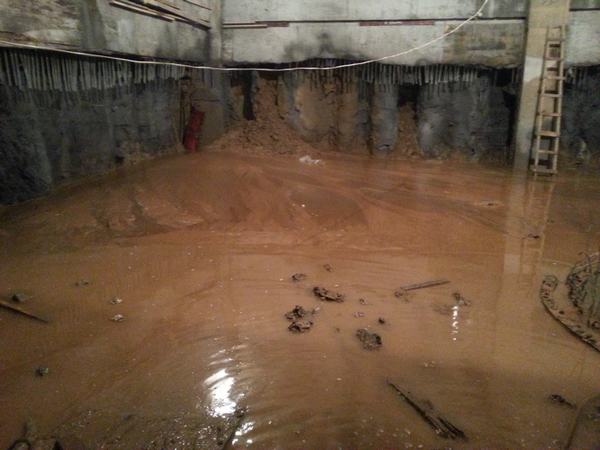

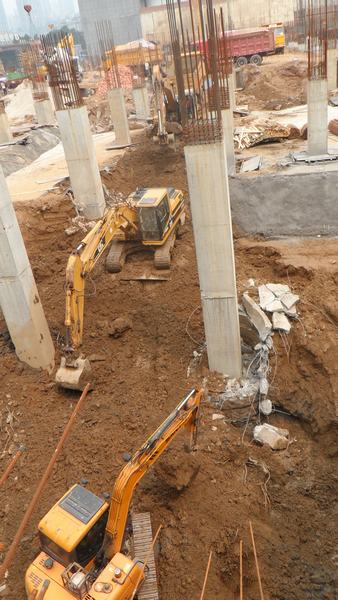

   该工程暗挖土石方体量达到9万多立方米,土质的特殊性,对工程的施工进度和施工安全构成巨大挑战。由于地处沉积老河床,挡墙的AB区原设计缺陷无螺杆桩,地下水丰富,最高峰时,项目部投入了200余劳动力施工作业,动用了200余台污水泵同时抽水,整个基础作业共报废了1000余台污水泵。抽水时粉沙、流沙随之抽走,导致挖孔桩周围全部陷空,项目部技术人员采用了数百立方高标号砼将其填满,确保工程质量和安全性能。在逆作法实施过程中,出现了“反涌”现象,大量淤泥和流砂瞬间涌入地下室作业面,对周围民居和边坡造成了严重威胁。在这紧要关头,项目部启动应急救援预案,九建公司分管领导副总经理曹畅亲临现场,指导项目用铲车将几百包袋装水泥堵住反涌处,及时化解了一场危机。挖出的淤泥粘度很高,除渣时,推土用的翻斗车内,他们用薄膜覆底 ,一车一车的倾运弃土;逆作法施工时,地下室-3-4层的钢筋和砼,由于垂直运输设备发挥不了作用,他们只能是肩挑背磨,用人力抬建筑材料到施工层面,其艰辛程度可想而知。筒体施工时顺作至-4层,为加快进度,他们采用挖机接力运土,加固护坡,打入槽钢和钢管;用挖机往下压打锚杆固基,直到岩石层。而该工程是先浇灌-4层至-2层框支柱,然后浇灌-2层梁板,再从-2层梁板下暗挖土石方,又逐层往下浇灌梁板和开挖土石方,以此完成基础和-2层至-4层施工。工地基础土质的特殊性,增大了施工难度。项目部参战员工不畏艰难,攻坚克难,做出了不懈的努力。

抢工抗灾不畏难  各方好评如潮涌

经过项目员工的共同努力,该工程270多根-17.1米至-9米段框支柱施工基本按节点工期浇铸完成,顺利进入土石方开挖和-2层梁板浇灌工作。项目施工人员克服了施工场地狭窄,连日降雨、夜间施工时间受限等困难,在10个工作日内完成边跨梁板近1000立方米的混凝土浇筑工作,取得了阶段性成果。项目经理熊坤全率领班子成员身先士卒,轮流值守在工地上,及时处理和解决施工中的难点问题,项目全体参战人员凝心聚力,取得了一个又一个节点胜利。

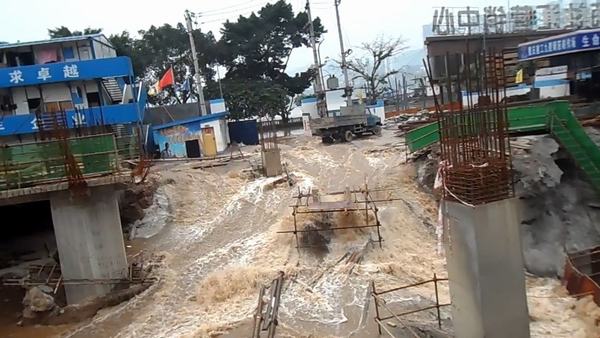

其间,项目部还遭遇了特大洪水的袭击。去年夏天洪水来袭,数小时工地已一片汪洋,不仅使工程被迫停下,还给项目部增添了许多的善后工作。时间就是金钱、时间就是效益。项目部迅速抢险救灾,与时间赛跑,以惊人的速度恢复生产,在保证顺利完成排水清淤工作的前提下,努力提升效率,抢回工期时间,为工程按时圆满完成打下坚实基础,得到了巴南区相关领导和甲方的高度好评,还取得了首层-9.0米钢筋验收,在质监站的诚信评价中获得高分。2012年度市国资委对重庆商社集团的考核,将九建公司承建的巴南商业中心的进度列为了考核目标之一,要求在年底完成主体施工三层楼,但实际上该司完成了整个五层裙楼的施工任务(包括一层转换层)。鉴于该司在克服技术难题的同时又确保甚至提前完成了裙楼的施工,甲方主动给予公司60万元的奖励。2012年10月15日,重庆商社集团监事长陈信卫、商社中天物业公司董事长杨建辉、总经理张海波等一行6人,在九建公司曹总的陪同下,视察了巴南商业中心现场施工情况。陈监事长表示:“大企业、正规施工单位就是不一样,做起工程来相当专业和规范,相信建工九建公司能给我们交出满意的答卷,同时也期待以巴南商业中心为契机,双方今后能展开更多的合作。”

项目部一直坚持“立足项目管理、建造精品工程”的经营理念,着力统筹全面工作,深抓工作细节,在今年1月5日集团示范项目验收会上,巴南商业中心项目部扎实的基础工作和创新精神得到考评小组的高度评价。考评小组首先参观了巴南商业中心的-9.0m至-17.1m逆作法施工现场。作为重庆市唯一采用该工法的工程项目,其施工难度、工艺创新、工艺流程、安全质量管控等方面的特点都深深吸引了考评小组的成员们。经过九建公司曹总和项目部熊经理全方位的讲解,考评小组组长当场就表示:“你们项目部一定要做好这次逆作业施工的文字、影像等各方面的记录资料,将来不仅兄弟单位、兄弟项目可以借鉴,待竣工后更可以申报省部级甚至国家级的先进工法。”九建公司总经理赵质彬对巴南商业中心项目部给予了热情的赞扬。他说:这是一支团结、高效、极具战斗力的队伍,能在危急时刻力挽狂澜,能在发展中书写辉煌。

敢为人先吃螃蟹   严谨做事积经验

该项目部以严谨踏实的工作作风,秉承“攻坚克难、以质取胜”的宗旨,在逆作法施工中积累了大量的经验,收集了海量的图片和文字档案,遇到尖端难题,大家集思广益想方设法摸索着推进施工,为夺取该工法的最后胜利而奋力拼搏。九建公司相关领导时常亲临现场,对项目部的工作给予指导,安全部门也不定期深入现场检查督促和指导安全工作。九建公司曹总率领工程部、质量部、安全部一行多次来到巴南商业中心,走遍工区的各个角落,特别对土方开挖、挡墙施工等重难点施工部位作出指导和要求,听取项目部技术负责人对地下室逆作法施工的进度情况和重点难点汇报。项目部员工奋战地下室逆作施工的不畏艰难的品质和吃苦精神得到公司领导的充分肯定,曹总提出,在逆作施工的攻坚阶段,项目部上下应齐心协力,直面困难,攻克技术难关,在保证质量安全的前提下,按时给业主方交出满意答卷;要求项目部相关人员在施工进程中,要搜集大量图文资料,为完工后申报相应市级工法打下坚实基础。

沉着稳重临破晓  曙光在前斗志扬

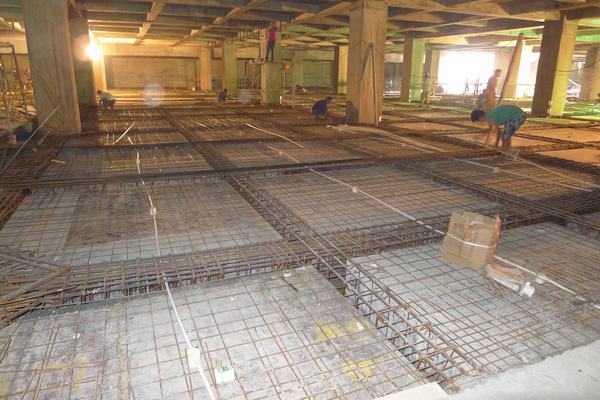

历时400多个日日夜夜,艰辛的奋战终于迎来胜利的曙光,逆作法施工即日将告结束。8月20日上午,笔者一行再次驱车来到工地。逆作法施工现场上,在明亮的碘钨灯映照下,工人们正热火朝天的劳作,各类机械轰鸣声不绝于耳,工地上正在有条不紊地进行-3层的楼板浇铸准备。该楼板砼浇铸完成,就意味着本工程的逆作法施工划上圆满句号。

胜利的号角吹响,逆作法已至最后的冲刺阶段。项目部生产经理李敏、技术负责人王宪勇似乎显得更加忙碌了。墙上贴着的联系电话和值班表,默默地告诉我们项目部上下的辛劳;不时有电话打断我们的采访,随时有人前来问询施工疑难,他们都指挥若定。数次的现场采访,堆放着图纸的办公室,灯火通明的施工现场,伴随的都是钢铁机械奏鸣曲,呼叫吆喝变奏曲,哪里都是他们的前沿指挥所。你很容易就能感知他们的日常工作状态,晴天一身汗雨天一身泥,寒来暑往不分白天黑夜,工期就是号令,进度就是追求;质量重于泰山,安全就是生命。建工人,吃不香睡不好,心系工程,家是后盾。只有工程竣工的那一天,嘴角微露的笑容,才表明这是他们真正开心放松的时候。

8月25日,该工程-3层楼板施工和滨江路大门处下-3层的车道成功浇铸完最后一泵砼,捷报传来,表示逆作法施工圆满成功。项目部目前正全力以赴进入收尾阶段,实现为工程划上一个圆满句号的目标。

此战役的胜利,只是下一战役的开始。新的战场在此岸启航,新的胜利在彼岸招手。建工九建人,就是此岸到彼岸的摆渡人。

李玉霞  王宪勇
