钢构收官战酷暑 装饰克难斗雨季

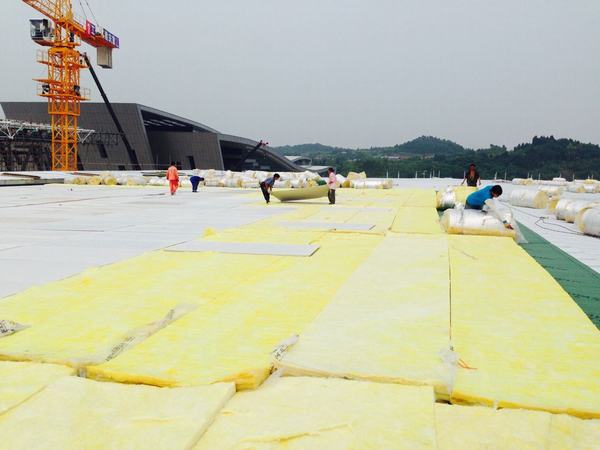

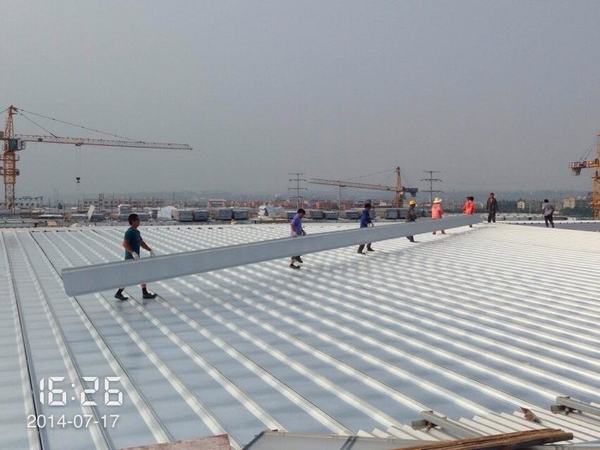

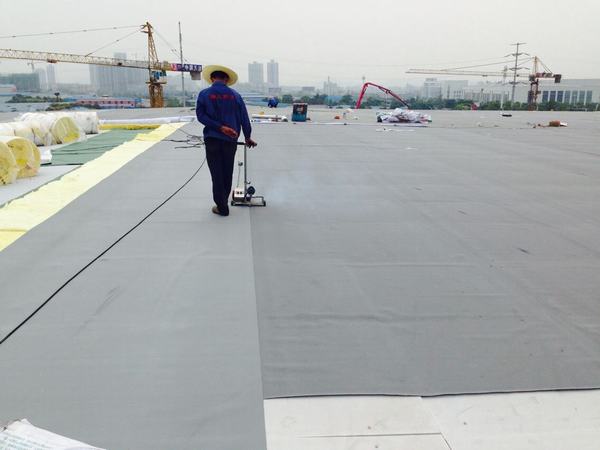

进入8月,绵阳的天气时而高温酷暑,时而大雨倾盆。工业公司绵阳会展中心二期工程也进入钢结构维护施工的收官阶段,而室外铝板、格栅以及玻璃外墙的装饰施工正如火如荼的展开。截止目前,绵阳会展二期钢结构工程已经完成钢结构结构安装和屋面断水节点目标,正向着钢结构全面收官的节点迈进。同时由于夏季酷暑,绵阳又迎来雨季,这给我们的收官之战和外装进度克难带来水与火的考验。
按照节点进度安排,钢结构分部应在7月底完成所有大面的结构和维护施工,同时给铝板、格栅、玻璃外墙等装饰施工创造条件。由于8月是整个项目施工队伍和班组最多的时段,也是材料、机具全面进场的高峰时期。整个现场专业分包队伍有钢构焊接、围护、防水、吊装、涂装,也有装饰的龙骨、铝板、格栅、玻璃、外墙,还有机电的消防、管道、强弱电和通风,更有景观、环境,还有土建的砼、砌体、抹灰、内装,现场专业队伍不下20支,人员不下600人,大型吊车、挖机、推土装载机不下50台(辆),焊机、空压机、切割机等不下60台,运输装载车辆至少20台来回奔驰。这里到处人声鼎沸,机具轰鸣、马达轰隆,焊接火花四溅热火朝天的施工场面。
按照总部的安排和部署,钢构分部在做好钢构收官的同时,更配合装饰完成零星的结构施工和AB连廊屋面装饰工作,同时做好铝板和格栅的专业分包协调和管理。按照业主要求和总部的部署,我们将在8月25日完成钢构全部施工工作,8月30日完成所有装饰装修和室外景观环境工作,在8月底全面完工,9月10日具备初步竣工验收条件。同时,为配合药博会的召开,将竭尽所能在展馆西侧一面,争取在8月20日有一个立体的形象完成面。
重庆建工工业人,将继续发扬艰苦奋斗的作风,坚持自己的职责,排除不利因素,交上一份无愧于心的答卷。
任钊明/文/图
